绿城“穿插施工”学习一下,这才是赶工期的正确打开方式!
查看详情
浏览数:1682
关键词: 细部节点做法
施工进度计划
现场施工质量
成品保护措施
穿插施工是一种快速施工组织方法,它是指在施工过程中,把室内和室外、底层和楼层部分的土建、水电和设备安装等各项工程结合起来,实行上下左右、前后内外、多工种多工序相互穿插、紧密衔接,同时进行施工作业。 这种施工方式充分利用了空间和时间,尽量减少以至完全消除施工中的停歇现象,从而加快了施工进度,降低了成本。对于规模大、结构复杂、工序和专业繁多、工期紧的工程,穿插施工尤为必要和重要。 在日本等发达国家,穿插施工已经有丰富的经验和项目实践。以日本著名的前田建设为例,其典型的穿插施工如下图: 当N层在做主体结构施工时,其N-6层已在进行铝窗安装,N-10层已在进行整体浴室安装
查看详情
如何赶工期?“穿插施工”学习一下!
查看详情
浏览数:474
关键词: 细部节点做法
现场施工质量
在项目施工过程中,出于资金安排和销售的需要,进度控制的重要性不言而喻。今天管理君要和大家分享的就是如何缩短工期的施工方法。这种施工方法有个学名,叫做:穿插施工 问题一:穿插施工是什么? 穿插施工是一种快速施工组织方法,它是指在施工过程中,把室内和室外、底层和楼层部分的土建、水电和设备安装等各项工程结合起来,实行上下左右、前后内外、多工种多工序相互穿插、紧密衔接,同时进行施工作业。 这种施工方式充分利用了空间和时间,尽量减少以至完全消除施工中的停歇现象,从而加快了施工进度,降低了成本。对于规模大、结构复杂、工序和专业繁多、工期紧的工程,穿插施工尤为必要和重要。&nb
查看详情
标杆房企的工期标准做得这么细致,值得学习!
查看详情
浏览数:1306
关键词: 房地产开发全流程
管理动作标准化
施工工期标准
“标准化”这两年在业内是个高频词汇。大大小小的房企,为适应规模扩张,或多或少的都在研究如何将开发全流程的管理动作标准化。 标准化的优势是显而易见的。比如工程线,三大管控目标之一的工期标准,可作为拿地的评估标准,指导投资决策;作为各城市公司制定计划的依据,能规范各地项目的开发节奏;同时,也是后续项目奖罚策略的参考标准。 目前,一些标杆房企的工期标准化已较为完善,也成为业内很多企业在制定自家标准时的对标对象。今天,明源君就梳理下,这些房企是如何做工期标准化的。 制定标准工期 至少考虑三大
查看详情
工序穿插:赶工期的正确方式!
查看详情
浏览数:839
关键词: 施工工序穿插
施工工期控制
项目进度管理
根据调查国内传统超高层住宅工程平均履约工期约630天中建三局一公司武汉澋悦苑项目工人们秀起“穿插功夫”、加入智慧建造元素将履约工期缩短到472天,整整提前了158天 ▲ 澋悦苑地处武汉硚口区古画路和古田路的狭小围合区域,项目共有7栋住宅楼,总建筑面积25.6万平方米,其中包含4栋48层的超高层塔楼。该项目以穿插施工为主线,积极探索打造“云城模式2.0版”,堪称中原地区穿插施工界的“武林高手”。 1、思路升级 项目编制了以工序穿插建造计划为主,配套设计、招采的计划管理体系。 澋悦苑精益计划地铁图(请横屏) 项目部分别按照设
查看详情
中建工序穿插:赶工期的正确方式!
查看详情
浏览数:884
关键词: 施工工序穿插
施工工期控制
项目进度管理
根据调查国内传统超高层住宅工程平均履约工期约630天中建三局一公司武汉澋悦苑项目工人们秀起“穿插功夫”、加入智慧建造元素将履约工期缩短到472天,整整提前了158天 ▲ 澋悦苑地处武汉硚口区古画路和古田路的狭小围合区域,项目共有7栋住宅楼,总建筑面积25.6万平方米,其中包含4栋48层的超高层塔楼。该项目以穿插施工为主线,积极探索打造“云城模式2.0版”,堪称中原地区穿插施工界的“武林高手”。 1、思路升级 项目编制了以工序穿插建造计划为主,配套设计、招采的计划管理体系。 澋悦苑精益计划地铁图(请横屏) 项目部分别按照设计管理流程和
查看详情
学会大穿插施工,工期就一个字,省!
查看详情
浏览数:674
关键词: 双代号网络计划
双代号网络计划图
提高工作效率
穿插作业施工
施工横道计划图
做工程,工期不是不能省,而是看你怎么省!“穿插施工”便是省工期的正确方法,这也是考验项目管理水平的重点。中天集团作为建企标杆,其项目在“穿插施工”上的管理措施值得同行朋友们参考学习! 实例项目的“大穿插施工”示例 学习了 ▼ 什么是“大穿插施工”? 大穿插施工是在主体施工的同时,将后续工作分层合理安排,实现主体结构、二次结构、室内装修、外立面装饰的施工流水段划分,每个施工段进行合理的工序分解,按工序组织等节奏流水施工,形成空间立体交叉作业,每个施工工序由一个专业施工队伍负责施工,总包合理协调分配劳动力,组织整
查看详情
建筑施工工程标准工期及工序穿插管理
立即下载
等级:
文件 518KB
格式 doc
本资料为建筑施工工程标准工期及工序穿插管理,共14页。 内容简介: 采取常用边坡支护形式,采用工程桩基础形式的项目,基础工程(含土方挖运)工程控制在4个月以内;需要采用内支撑支护形式和有复杂地质条件的项目,工期根据具体情况计算。两层地下结构工程(含桩承台和防水)工期控制在60日以内(10+10+18*2)。优化土护降及工程桩方案,实施工顺序穿插是加快施工进度的关键。支护桩、工程桩的施工,要考虑为土方工程的尽早插入提供条件。选择正确的土方挖运顺序和出土马道留设位置,使层高较高的塔楼能提前进入结构施工阶段。 目录: 开工前阶段 基础工程
立即下载
住宅工程“穿插施工”的典范示例!缩短工期71天!
查看详情
浏览数:895
关键词: 双代号网络计划
双代号网络计划图
提高工作效率
建筑施工技术
做工程,工期不是不能省,而是看你怎么省!“穿插施工”便是省工期的正确方法,这也是考验项目管理水平的重点。中天集团作为建企标杆,其项目在“穿插施工”上的管理措施值得同行朋友们参考学习! 中天实例项目的“大穿插施工”示例 学习了 ▼ 什么是“大穿插施工”? 大穿插施工是在主体施工的同时,将后续工作分层合理安排,实现主体结构、二次结构、室内装修、外立面装饰的施工流水段划分,每个施工段进行合理的工序分解,按工序组织等节奏流水施工,形成空间立体交叉作业,每个施工工序由一个
查看详情
先进工艺工法丨如何通过穿插施工提高工效,缩短工期?两个实例。
查看详情
浏览数:1974
这篇主要讲解通过现金工艺工法“穿插施工”,提高外立面装饰、室内施工的策划案例,希望对大家有所启发。 一、外立面穿插施工 外立面穿插施工通过立面工序梳理优化,提前资源分配和施工有序组织,主体结构施工阶段在N层以下提前插入立面施工,合理穿插立面装修工序,保证立面装修施工同主体结构同步向上施工,实现主体结构封顶后20d~40d内完成立面装饰装修施工,提高工效,缩短工期。 1、外立面穿插施工技术准备 爬架与幕墙龙骨错位安装,局部与幕墙龙骨冲突的翻板提前切槽处理; 爬架支座位提前调整到铝模K板下; 楼层提前做好硬质防护棚
查看详情
万科土建、装饰同步穿插施工案例,整体工期缩短3个月!
查看详情
浏览数:577
关键词: 同步穿插施工
施工计划管理
装饰提效内容
高层建筑的安全防护设施
来源:豆丁施工 一、工程概况 案例工程层数:18层 (1层地下室),高度:52.25m,结构类型:PCF剪力墙结构。 标准层平面图 二、施工计划管理 根据现场实际情况及对实施效果的对比,决定在47#、48#楼实施“土建、装饰同步施工“的新工艺,争取将整体工期比原计划缩短三个月。 原则上做到结构面完成45天后装饰单位进场施工,即土建施工单位每隔7层可一移交给装饰单位。 三、实施措施 (一)外墙提效内容 1.外墙砂加气砌块改为混凝土 取消外墙砂加气砌块
查看详情
[碧桂园]广西区域工期穿插亮点详解-64页
立即下载
等级:
文件 9MB
格式 pptx
关键词: 项目进度管理
地下室工期管理
主体工程工期管理

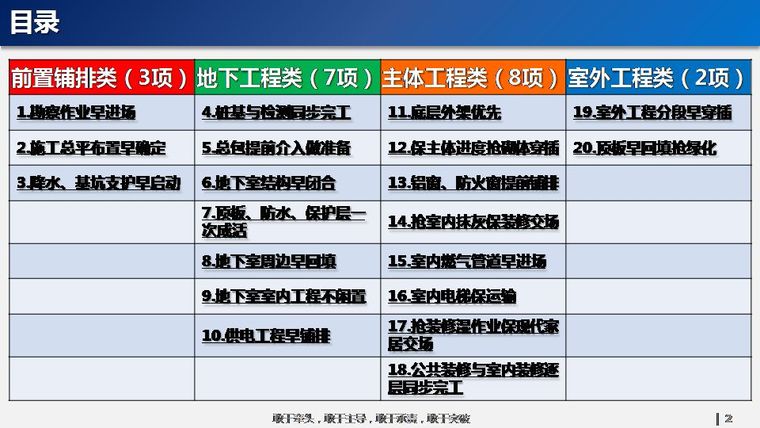

简介:【知名地产】广西区域工期穿插亮点详解-64页,PPT格式。 主要内容:知名地产广西区域工期穿插亮点详解,包括前置铺排类,地下工程,工程主体类,室外工程类; 等内容,仅供参考; 知名地产工期管理 降水、基坑支护 勘察进场 目录 施工总平面 桩基与检测 总包提前
立即下载
看看碧桂园如何运用穿插施工,把工期管理到极致!
查看详情
浏览数:2828
回复数:9
来源:筑龙论坛版权归原作者所有 &nb
查看详情
提前布局,穿插施工,认真落实,节省工期!
查看详情
浏览数:1337
把项目当做品牌战役来打,派最优秀的队伍将项目做好 一、勘察作业早进场 二、施工总平面布置早确定 三、降水排水、基坑支护早启动 四、桩基与检测同步完工(地下工程类) 五、总包提前介入做准备(地下工程类)工期可以提前112天,总包达到工期要求奖励建筑面积20元/平方
查看详情
碧桂园广西区域工期穿插亮点详解(共64页,图文详细)
立即下载
等级:
文件 9MB
格式 pptx
本资料为知名地产广西区域工期穿插亮点详解,编制于2018年2月,共64页。 目录: 前置铺排类(3项) 地下工程类(7项) 主体工程类(8项) 室外工程类(2项) 相关图片: 穿插案例介绍 施工总平布置早确定 穿插亮点要求 穿插亮点要求1 ……
立即下载
知名地产广西区域工期穿插亮点详解
立即下载
等级:
文件 9MB
格式 pptx
【简介】: 知名地产广西区域工期穿插亮点详解, PPT格式,64页 知名地产广西区域工期穿插亮点详解 铝窗 供电工程 总包提前介入 降水,基坑 勘察
立即下载
看看碧桂园如何运用穿插施工,把工期管好!
查看详情
浏览数:491
关键词: 施工进度计划
施工总平面布置
隐蔽工程验收
本文来源:筑龙论坛 仅做交流分享
查看详情
这个项目“穿插功夫”不一般,节约工期158天!
查看详情
浏览数:2263
关键词: 超高层住宅工程
万科穿插施工
根据调查国内传统超高层住宅工程平均履约工期约630天中建三局一公司武汉澋悦苑项目工人们秀起“穿插功夫”、加入智慧建造元素将履约工期缩短到472天,整整提前了158天 天哪噜!超skr的说 这到底是个怎样的项目 “穿插功夫”又有何种魔力? 一起来看看 好资料推荐:万科中建穿插施工资料,还怕实现不了“两提一减”?(少许VIP资料,多为E会员专享) 澋悦苑地处武汉硚口区古画路和古田路的狭小围合区域,项目共有7栋住宅楼,总建筑面积25.6万平方米,其中包含4栋48层的超高层塔楼。该项目以穿插施工为主线,积极
查看详情
如何通过穿插施工提高工效,缩短工期?
查看详情
浏览数:2013
回复数:8
本文主要讲解通过现金工艺工法“穿插施工”,提高外立面装饰、室内施工的策划案例,希望对大家有所启发。 一、外立面穿插施工 外立面穿插施工通过立面工序梳理优化,提前资源分配和施工有序组织,主体结构施工阶段在N层以下提前插入立面施工,合理穿插立面装修工序,保证立面装修施工同主体结构同步向上施工,实现主体结构封顶后20d~40d内完成立面装饰装修施工,提高工效,缩短工期。 1、外立面穿插施工技术准备 爬架与幕墙龙骨错位安装,局部与幕墙龙骨冲突的翻板提前切槽处理; 爬架支座位提前调整到铝模K板下; 楼层提前做
